KK邸事務所新築工事

写真をクリックすると大きな写真でご覧頂けます。(一部を除く)

■KK邸の新築 -地盤調査の実施-

地盤調査 KK_ground_survey.jpg

□ 2022年 3月 □

新築予定地の地盤調査を実施しました。

四隅と中央の5カ所において、スウェーデン式サウンディング試験を行い、現状地盤の状況を推定しました。

調査の結果、支持力度30kN/㎡以上の地盤が確認されました。
これにより、地盤保証の対象としています。

...

■KK邸の新築 -最終プランの決定 最終パース-


□ 2022年 4月 □

詳細設計で積み上げたプランを元に、パースを作成。
実施設計として、各仕上げ材(屋根材・外壁材)など、諸仕様の選択、法的な確認および伏図を元にした構造設計など、設計段階における重要なポイントを決定し、お施主様との間で契約を交わしました。

立体的で写実的な外観パース及び透過式のパースをお施主様にご覧頂くことにより、完成後の生活をより想像しやすくなっていると自負しております。

...

■KK邸の新築 -基礎工事-


□ 2022年 4月 □

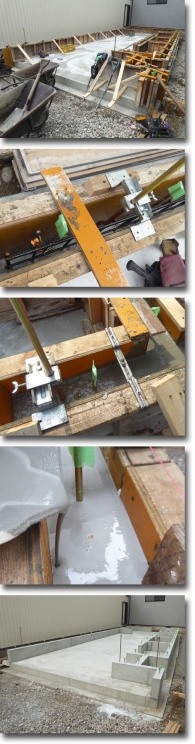

基礎工事に着手しました。

外周部の根切りを行い、防湿シートを設置します。

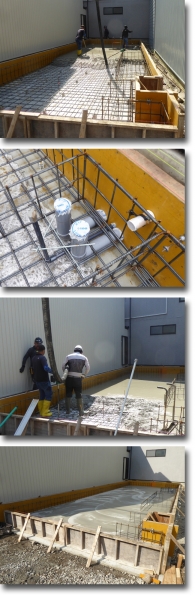

鉄筋を格子状に配置した後、外周部に型枠を設置します。

...


コンクリートを流し込み、ベタ基礎のベース部分を作ります。

この時、配管などの通る部分には、あらかじめスリーブ管などを設置しておきます。

...


ベタ基礎の耐圧盤ができた後、布部分に着手します。

型枠を設置した後、空隙ができないようにバイブレーションをかけながら、コンクリートを打設します。

ホールダウンアンカーボルトやアンカーボルトは、コンクリートの打設前、あらかじめ適切な位置にセットしておきます。

また、均等に配置したレベルポイントに合わせてレベリング材を注入し、精度の高い基礎天面を作ります。

適切な養生後に脱枠し、上棟に備えます。

丁寧で、正確な施工により、丈夫な基礎を完成させました。













...

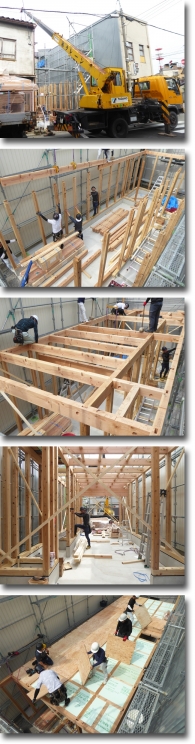

■KK邸の新築 -上棟-


□ 2022年 5月 □

上棟の日をむかえるにあたり、土台の敷き込みを行いました。

...


1階の各柱を所定の位置に設置し、桁や梁を取り付けた後、仮筋交いの垂直を確認後、部分的に固定していきます。

2階の剛床を構成する為の梁と剛床受けを設置して、1階の軸組は完了です。

弊社では、丈夫でしっかりとした木造住宅を標準として、構造的なバランスや、荷重の伝達などに配慮して柱量やその位置、梁成などを決めています。

その結果、柱量が一般的な住宅の平均よりも2~3割くらい多くなっています。


...

床合板を敷設し、足場の安全を確保した後、2階の柱を立ててゆきます。

桁や梁を取り付け、小屋組を構成してゆきます。


...

軸組が完了し、屋根面を構成します。

通常の手法では、屋根垂木を配置し、屋根板を取り付けて上棟は完了します。
また、屋根面の断熱工事は後日行われます。


今回の施工では、通常とは異なる手法で行いました。

まず、磨いた面を室内側にくるように24㎜合板を屋根全体に打ちます。
その上に垂木を配置し、通気を確保しながら断熱材を敷き詰め、屋根板を取り付けました。

今回の手法により、以下の利点があります。
・24㎜合板を屋根全体に打つことにより、屋根の剛性が上がる。
・室内側には24㎜合板の磨き上げた面がきているので、天井の形成やクロス張りなどをせずとも、そのまま内装として仕上げられる。
・屋根面の構成と屋根部分の断熱工事を一度に行うことができる。

上記のことは、工期の短縮や施工費の抑制にも繋がっています。


この後、本筋交いや耐震金物などの各金物の設置、剛床用合板の基準に合った本固定など、各作業を経て、軸組は丈夫な構造体になってゆきます。

弊社では、構造強度に影響する各金物の設置について、構造計算にもとづき、丁寧にそして、確実に行っております。



...

■KK邸の新築 -屋根工事-


□ 2022年5月 □

上棟が無事完了したので、屋根工事を進めて行きます。

降雨によって内部を濡らさないようにするため、上棟時の屋根下地が終わり次第、屋根の仕上げを行います。

本物件では、竪平[たてひら]葺きとして仕上げました。

屋根の長辺方向を1枚とした奥行きの長い鋼板を使うことで、継ぎ目のない屋根を構成でき、雨漏れの心配を解消します。




...

■KK邸の新築 -断熱工事-


□ 2022年5・6月 □

2階床部分の断熱工事は、発泡プラスチック系の高断熱材を用い、上棟時の床合板敷設前に、隙間なく丁寧に敷き詰めております。




屋根断熱部分の断熱工事は、床と同じく発泡プラスチック系の高断熱材を用い、上棟時の屋根面構成時に施工しました。






壁部分の断熱は、準防火地域に対応した防火構造仕様とし、無機繊維系の断熱材を採用しました。


...

■KK邸の新築 -シャッター取付工事-


□ 2022年6月 □

お施主様の希望もあり、電動シャッターを採用しました。

重量のあるシャッターボックスは、十分な強度を持つ梁を配し、堅牢に設置しています。


...

■KK邸の新築 -外壁工事-


□ 2022年7月 □

防火構造認定がとれたスチールサイディングを採用し、お施主様との打合せの中、十分な色の検討を行い、満足のいく外観配色にしました。

軒裏も準耐火構造認定がとれた材料を採用し、軒裏換気も含め、質感や色合いにこだわっています。



...

■KK邸の新築 -内部木工事-


□ 2022年7.8月 □

上棟以降、構造軸組工事を完了させ、内部の造作工事を進めてきました。

各下地工事を含め、天井にはじまり、床、窓、建具枠、壁などの造作工事を行い、その間、水廻りの設備機器や、電気配線などの諸工事を適切なタイミングで実施しています。

壁仕上げを行う下地が整えば、内部木工事は完了です。

木工事における現場作業は、常に整理整頓し、きれいで丁寧な作業を心がけています。

...

■KK邸の新築 -内装仕上げ工事-


□ 2022年8月 □

いよいよ木工事が完了し、内装仕上げ工事に着手しました。

壁のクロス工事や玄関仕上タイル工事、照明やエアコン,ブラインドなどの附帯設備を設置し、完成です。



...

■KK邸の新築 -外構工事で完成-


□ 2022年8月 □

内装工事が完了し、外構工事を行ない、クリーニングをして完成です。

全ての作業を終え、お施主様にも、たいへん喜んでいただけた工事になりました。



...

■KK邸の新築 -完成-


□ 2022年8月 □

お施主様とともに、この家の新しいストーリーがはじまります。

これからも更に、お施主さんとの絆が深まって行くと思います。

...

知って得する魔法の「小冊子」限定プレゼント無料

知って得する魔法の「小冊子」限定プレゼント無料

メニュー
